CFO xây dựng cần ERP gì để kiểm soát P/L dự án theo thời gian thực?

CFO doanh nghiệp xây dựng cần một hệ thống ERP theo dõi đồng thời Actual – WIP – Forecast P/L trên cùng một nguồn dữ liệu, cập nhật liên tục từ công trường. Nếu ERP chỉ phản ánh số liệu sau khi đóng sổ, CFO không kiểm soát giá thành mà chỉ đang giải trình kết quả đã xảy ra.

Vì sao CFO xây dựng không thể kiểm soát P/L dự án nếu chỉ nhìn báo cáo kế toán?

Vì báo cáo kế toán luôn đi sau thực tế thi công khá xa.

Trong các dự án xây dựng tại Việt Nam:

  • Chi phí phát sinh hàng ngày tại công trường
  • Doanh thu ghi nhận theo nghiệm thu, khối lượng
  • Rủi ro vượt ngân sách xuất hiện rất sớm
  • Tài chính kế toán “lép vế” trước ban chỉ huy công trường.

Tuy nhiên, đa số hệ thống kế toán hay phần mềm xây dựng nội địa Việt chỉ cho CFO nhìn thấy bức tranh tài chính sau khi kế toán tổng hợp và đóng sổ. Khi đó, dự án thường đã lệch sâu và rất khó cứu.

Trong triển khai ERP ngành xây dựng thực tế, đây là nguyên nhân phổ biến khiến CFO “mất quyền kiểm soát dự án” dù báo cáo tài chính cấp độ doanh nghiệp vẫn đầy đủ.

Rủi ro CFO xây dựng khi không kiểm soát P/L dự án theo thời gian thực – ngân sách vượt kiểm soát
Khi CFO chỉ nhìn kế hoạch và báo cáo cuối kỳ, lợi nhuận dự án dễ “rơi tự do” mà không có cảnh báo sớm để can thiệp kịp thời.

CFO công ty xây dựng cần theo dõi P/L dự án bằng những chỉ số nào để ra quyết định đúng?

CFO không theo dõi P/L dự án bằng một con số duy nhất, mà bằng các nhóm chỉ số phản ánh hiện tại, phần còn lại và kết quả dự kiến.

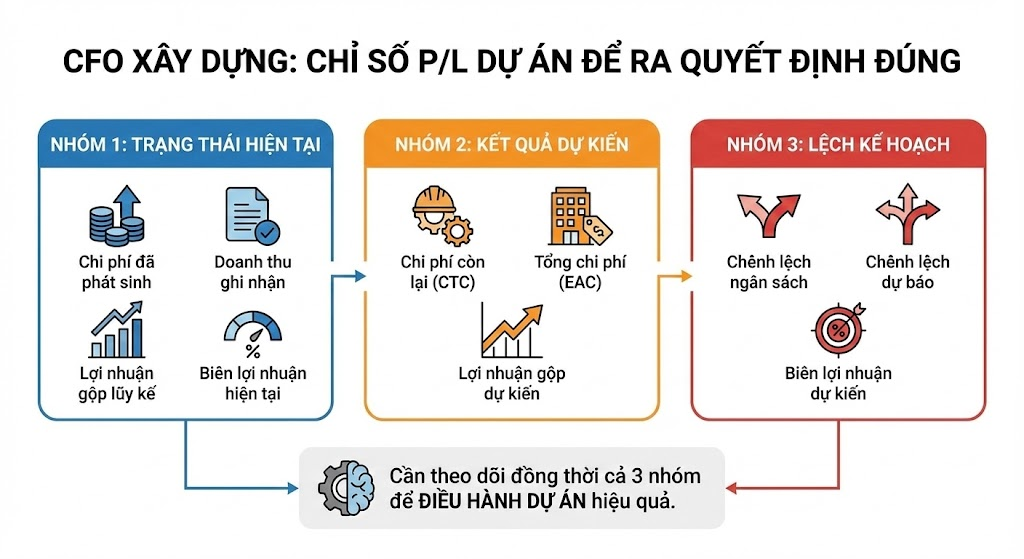

CFO xây dựng theo dõi P/L dự án theo thời gian thực với các nhóm chỉ số Actual, Forecast và chênh lệch kế hoạch
CFO xây dựng theo dõi P/L dự án theo thời gian thực với các nhóm chỉ số Actual, Forecast và chênh lệch kế hoạch

Nhóm 1 – Dự án đang ở trạng thái tài chính nào ngay lúc này?

  • Chi phí đã phát sinh đến hiện tại
  • Doanh thu đã được ghi nhận tương ứng
  • Lợi nhuận gộp lũy kế
  • Biên lợi nhuận hiện tại của dự án

Nhóm chỉ số này giúp CFO phát hiện dự án bắt đầu “xấu đi” dù chưa lỗ.

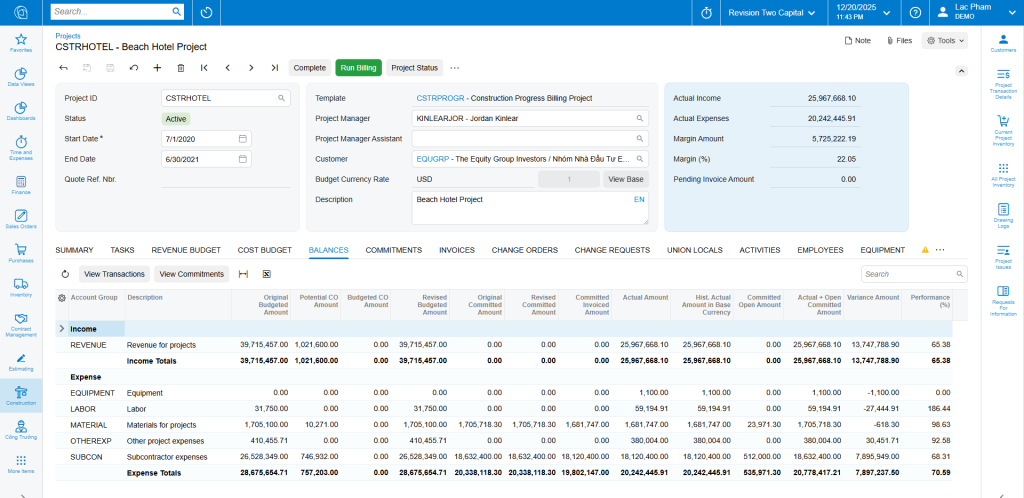

Dashboard ERP xây dựng giúp CFO theo dõi P/L dự án theo thời gian thực với Actual Cost, Actual Revenue, Margin và chênh lệch ngân sách
CFO có thể theo dõi P/L dự án theo thời gian thực trên ERP xây dựng như Acumatica Construction: doanh thu, chi phí, biên lợi nhuận và mức độ lệch so với ngân sách được cập nhật trực tiếp từ dữ liệu công trường.

Nhóm 2 – Nếu tiếp tục như hiện tại, dự án sẽ kết thúc ra sao?

  • Chi phí còn lại để hoàn thành (Cost to Complete)
  • Tổng chi phí dự kiến khi hoàn thành (EAC)
  • Lợi nhuận gộp dự kiến khi dự án kết thúc

Đây là nhóm chỉ số quyết định việc CFO có cần can thiệp ngay hay không.

Nhóm 3 – Dự án đang lệch kế hoạch ở mức nào?

  • Chênh lệch ngân sách so với chi phí thực tế
  • Chênh lệch dự báo hiện tại so với ngân sách ban đầu
  • Biên lợi nhuận dự kiến tại thời điểm hoàn thành

Nếu ERP không đặt được ba nhóm chỉ số này cạnh nhau, CFO không thể điều hành dự án đang chạy.

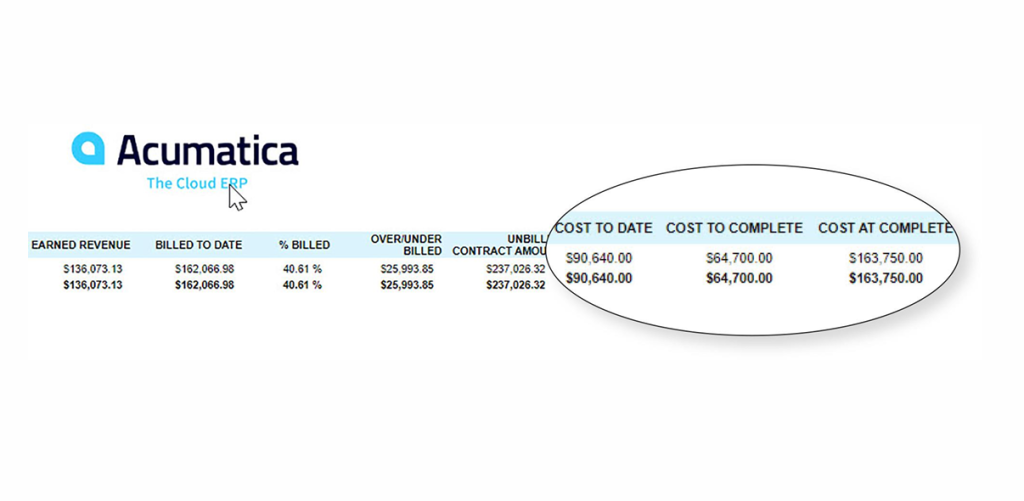

ERP xây dựng giúp CFO theo dõi tiến độ, doanh thu, chi phí, lợi nhuận và biên lợi nhuận dự kiến của dự án theo thời gian thực
Trên một màn hình, CFO có thể theo dõi đồng thời tiến độ dự án, doanh thu – chi phí thực tế, lợi nhuận lũy kế và biên lợi nhuận dự kiến khi hoàn thành, giúp phát hiện sớm rủi ro P/L trước khi dự án kết thúc.

Vì sao phần mềm kế toán không đáp ứng được nhu cầu của CFO xây dựng?

Phần mềm kế toán thường:

  • Trọng tâm là kế toán tổng hợp
  • WIP và Forecast xử lý thủ công ngoài hệ thống
  • Tính phí theo user – hạn chế công trường tham gia

Hệ quả thực tế:

  • Dữ liệu công trường không vào ERP
  • Kế toán phải ước tính
  • CFO ra quyết định dựa trên số liệu trễ

Khi doanh nghiệp xây dựng scale, phần mềm kế toán trở thành điểm nghẽn governance, không còn là công cụ kiểm soát giá thành.

Vì sao CFO xây dựng lựa chọn Acumatica Construction Edition?

Trả lời ngắn gọn:
Vì Acumatica được thiết kế xoay quanh P/L dự án theo thời gian thực, không xoay quanh sổ sách cuối kỳ.

Từ góc nhìn CFO:

  • Dự án là trung tâm dữ liệu, không phải tài khoản kế toán
  • Actual – WIP – Forecast nằm trên cùng hệ thống
  • Cost to Complete và EAC cập nhật liên tục
  • Không giới hạn user – dữ liệu đi thẳng từ công trường

Trong triển khai thực tế tại Việt Nam, Acumatica Construction ERP giúp CFO:

  • Phát hiện sớm dự án có nguy cơ lỗ
  • Điều chỉnh Forecast khi dự án còn “cửa cứu”
  • Kiểm soát giá thành thay vì giải trình hậu quả

Xem thêm: Acumatica Construction ERP – Quản Trị Xây Dựng Chuẩn Mỹ

Khi nào nên cân nhắc Oracle NetSuite?

Oracle NetSuite rất mạnh tài chính, có giải pháp Project Costing phù hợp khi ngành xây dựng ưu tiên:

  • Quản trị tài chính cấp tập đoàn
  • Nhiều pháp nhân, nhiều công ty con và mang yếu tố nước ngoài
  • Chuẩn IFRS, gọi vốn, M&A

NetSuite mạnh về báo cáo hợp nhất, nhưng với xây dựng:

  • WIP và Forecast cần cấu hình sâu
  • Phụ thuộc lớn vào năng lực đối tác triển khai

Một lưu ý khi lựa chọn Oracle NetSuite là khả năng quản lý hàng tồn kho tại công trường còn hạn chế. Cần đánh giá kỹ nếu nhà thầu đang theo đuổi mô hình quản lý vật tư trực tiếp hoặc mô hình sản xuất theo dự án (nhà thép tiền chế, nội thất dự án…)

Khi nào SAP S/4HANA là lựa chọn phù hợp?

SAP S/4HANA phù hợp với:

  • Tập đoàn xây dựng rất lớn
  • Governance và chuẩn hóa cực cao
  • Có đội ngũ IT và tài chính dày kinh nghiệm

Trong thực tế Việt Nam:

  • Thời gian triển khai dài
  • Chi phí đầu tư và vận hành cao
  • Không linh hoạt với doanh nghiệp cần ra quyết định nhanh theo dự án

So sánh các nền tảng ERP theo đánh giá từ Gartner Peer Insights

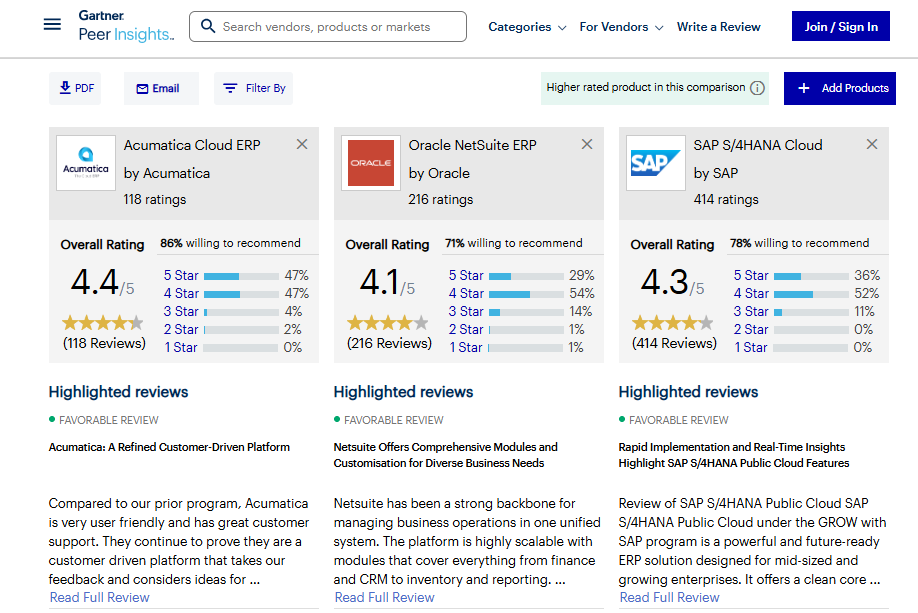

So sánh đánh giá người dùng trên Gartner Peer Insights giữa Acumatica Cloud ERP, Oracle NetSuite ERP và SAP S/4HANA Cloud
Theo dữ liệu từ Gartner Peer Insights, Acumatica Cloud ERP đạt điểm hài lòng tổng thể 4.4/5 và tỷ lệ sẵn sàng giới thiệu cao hơn so với Oracle NetSuite và SAP S/4HANA Cloud, phản ánh trải nghiệm thực tế của người dùng ERP.

Theo dữ liệu từ Gartner Peer Insights:

ERPĐiểm đánh giá% sẵn sàng giới thiệu
Acumatica Cloud ERP4.4 / 586%
Oracle NetSuite ERP4.1 / 571%
SAP S/4HANA Cloud4.3 / 578%

Điều CFO cần đọc từ dữ liệu này:

  • Điểm cao phản ánh mức độ dùng được trong thực tế
  • Acumatica có chi phí hợp lý nhờ chính sách không tính phí theo user nhưng mức hài lòng cao nhất
  • Phù hợp với doanh nghiệp cần kiểm soát P/L dự án hàng ngày/tuần

CFO xây dựng nên chọn ERP theo tiêu chí nào?

Checklist nhanh:

  • Có theo dõi Actual – WIP – Forecast realtime không?
  • Có Cost to Complete và EAC động không?
  • Công trường có tham gia trực tiếp hệ thống không?
  • ERP phục vụ điều hành hay chỉ phục vụ báo cáo?
  • Phù hợp với quy mô DN xây dựng tại Việt Nam không?

ERP trả lời được các câu hỏi này mới thực sự là ERP cho CFO xây dựng.

Kết luận

CFO xây dựng không nên chọn ERP theo thương hiệu.
CFO nên chọn ERP theo khả năng kiểm soát P/L dự án khi dự án vẫn đang chạy.

  • Acumatica Construction Edition – kiểm soát giá thành realtime
  • Oracle NetSuite – quản trị tài chính tập đoàn
  • SAP S/4HANA – governance cho tập đoàn rất lớn

Với doanh nghiệp xây dựng quy mô trung và lớn tại Việt Nam, Acumatica Construction Edition nổi bật nhờ sự cân bằng giữa kiểm soát dự án, tốc độ triển khai và khả năng áp dụng thực tế.

FAQ – Câu hỏi CFO xây dựng thường hỏi

CFO xây dựng có thể chỉ dùng phần mềm kế toán không?
Không. Phần mềm kế toán không theo dõi được WIP và Forecast theo dự án.

Chỉ số nào quan trọng nhất với CFO xây dựng?
Biên lợi nhuận dự kiến tại thời điểm hoàn thành, vì nó phản ánh kết quả cuối cùng.

ERP cho DN nhỏ có dùng tạm được không?
Chỉ rất ngắn hạn. Khi số dự án tăng, rủi ro mất kiểm soát xuất hiện ngay.

Unlimited user có thực sự quan trọng?
Rất quan trọng. Không có dữ liệu từ công trường, CFO không thể kiểm soát giá thành.

,


Để lại một bình luận

Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *

Search

Giới thiệu ERP4CFO.com

ERP4CFO.com là tạp chí chuyên sâu dành cho các CFO và lãnh đạo tài chính đang thúc đẩy chuyển đổi số. Nội dung tập trung vào chiến lược ERP, so sánh các nền tảng hàng đầu, tự động hóa tài chính, quản trị dòng tiền, kiểm soát chi phí và xây dựng năng lực FP&A. Các bài viết được trình bày theo góc nhìn quản trị, trung lập và thực chiến.

Tầm nhìn của ERP4CFO.com là trở thành nguồn tham khảo đáng tin cậy cho CFO khi đánh giá, lựa chọn và tối ưu ERP. Sứ mệnh của chúng tôi là mang đến tri thức rõ ràng và định hướng giá trị, giúp CFO biến ERP thành đòn bẩy nâng cao hiệu suất tài chính và tăng trưởng doanh nghiệp.

Tags

Gallery
